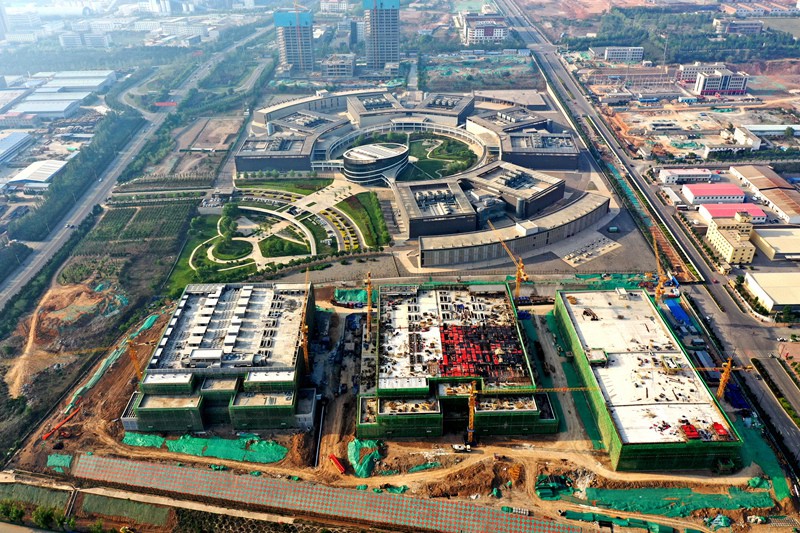

5月28日,伴隨著最后一方混凝土澆筑完成,中鐵建工山東公司承建的百度云計算(陽泉)中心項目二期項目?jì)蓷潌误w主體結構順利完成封頂,比原計劃提前了20多天。
陽泉百度云計算中心項目是山西省重點項目,是山西省新基建代表工程之一,總建筑面積8.6萬平方米,包括3個數據中心模組和1棟擴展廠房,計劃于2020年11月30日竣工。建成后,將為百度搜索+信息流、智能云、智能駕駛等業務提供有力支持。
自復工以來,陽泉百度云計算中心項目逐步推進復工復產工作,針對外地工人返崗難、防控難等問題,項目團隊通過“點對點”包車定點接送農民工返崗、健康核驗全覆蓋等措施,確保外地工人健康返崗復工,積極投入生產。其中,D11D12模組原計劃封頂日期為6月19日,實際封頂日期為5月28日,預計提前完成22天;D13模組原計劃封頂日期為7月13日,實際封頂日期為5月15日,比原計劃提前60天。
D11D12模組項目建設過程中,由于機房設備重量較重且全部坐落于一層結構板上,首層結構形式為無空間框架式梁板結構,施工難度較大。經過與設計院溝通,項目在基礎梁和框梁上設置水平施工縫。通過首先施工施工縫以下基礎、梁,再進行回填土、墊層、防潮層施工,完成后,進行結構板施工,解決了首層板施工的難題,確保了施工質量,較常規施工提前20天完成。
同時,本工程在業主多次檢查中,均排名第一,山西省優質結構工程已經驗收通過,目前正在申請山西省標準化工地。工程結構封頂的順利、保質、提前完成是各參建單位通力配合結果,也是項目上下全體人員努力奮斗的成果。
工程主體結構的封頂也標志著工程正式轉入砌體、二次結構及裝飾裝修施工階段,在后續的施工過程中我們將以更加飽滿的工作熱情,積極努力地完成各項任務,以期工程最終的順利竣工。
