助力新能源!濟南起步區比亞迪二期廠區?及周邊配套道路?輸電線路遷改圓滿結束

瀏覽: 作者:admin 來源:未知 時間:2023-09-21 16:28:59 分類:項目動態
   9月15日,隨著舊設備順利拆除,新線路恢復送電,濟南起步區比亞迪二期廠區及周邊配套道路10千伏及35千伏,輸電線路遷改工作圓滿結束,標志著項目順利推進,進入建設新階段。

   新能源乘用車及零部件產業園區二期工程項目,位于濟南起步區崔寨片區,建成后對促進起步區經濟發展,增加就業崗位、促進生產要素流轉和優化配置具有重要意義。

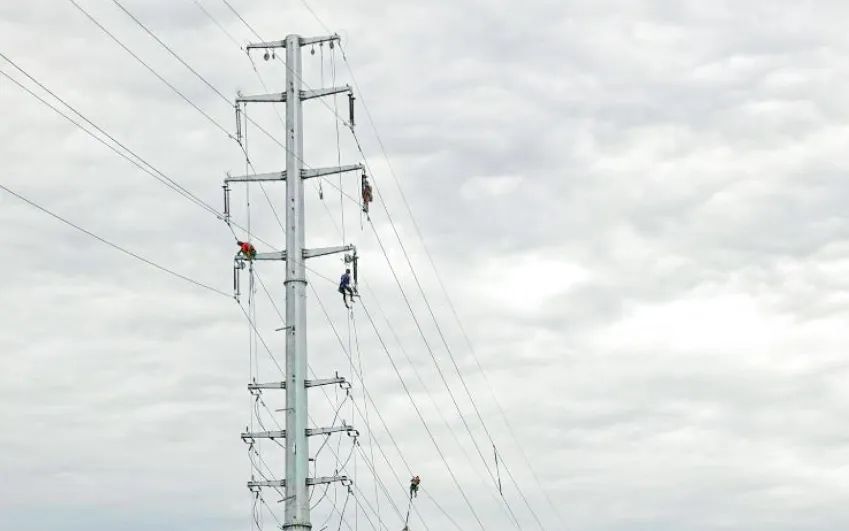

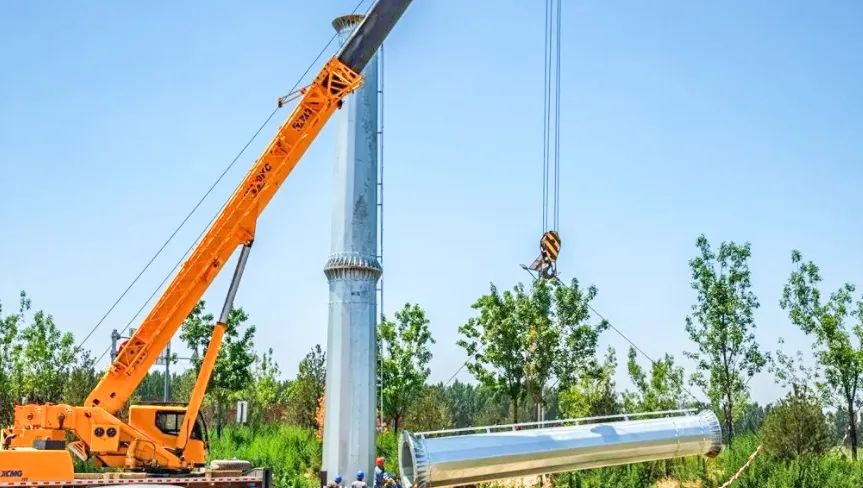

   項目實施前期,10千伏與35千伏同塔架設輸電線路桿塔,位于廠區中心及航天大道沿線,阻礙廠區及配套道路的建設,因此電力遷改工作的快速完成,是二期廠區順利建設投運的先決條件,為了盡快推進項目建設,中鐵建工集團勇擔重任,負責此次電力遷改的工作,從遷改方案敲定到實施完成僅歷時92天,創造了濟南市起步區同類型同規模,電力線路遷改新速度,為比亞迪二期項目建設奠定堅實基礎。



   濟南起步區比亞迪二期廠區,占地面積156.23萬,其建設所涉及的電力設施遷改點多面廣、統籌難度大、協調配合多,面對工期緊、任務重的情況,中鐵建工集團積極落實起步區建設管理部要求,與南先投產業發展有限公司協調配合,排除萬難推進項目建設,第一時間成立電力設施遷改工作,領導小組及工作機構做實做細設計管理、物資供應,施工組織及外部聯絡協調等各方面工作,主動與電力公司溝通,深入優化施工占地方案,最大程度減小施工占地范圍,強力助推工程進入現場施工階段。



   此次遷改工作的順利完成,為今年比亞迪二期廠區建設提供先決條件,
中鐵建工集團將繼續開足馬力,以更高的標準、更強的責任心,做好后續道路建設工作,高質量、高品質、高效率完成項目建設,為濟南起步區建設做出更大貢獻。
